Supervisione di nuove costruzioni e site team
Obiettivo del moduloDistinguere le fasi industriali e contrattuali del newbuilding dai trigger di applicabilità normativa, verificando ciascun requisito secondo la propria clausola temporale.
Non esiste una terna di date applicabile nello stesso modo a ogni requisito. Per ciascuna regola occorre verificare, secondo il suo testo, data del contratto, posa della chiglia o stadio equivalente, consegna, trasformazione importante e disposizioni transitorie. Una sintesi contract/keel/delivery è uno strumento di progetto, non una definizione normativa universale.
Quando una regola usa «keel laid or at a similar stage of construction», la posa effettiva della chiglia è già il primo caso. Le soglie di massa identificano il caso alternativo dello stadio equivalente; non invalidano una chiglia realmente posata.

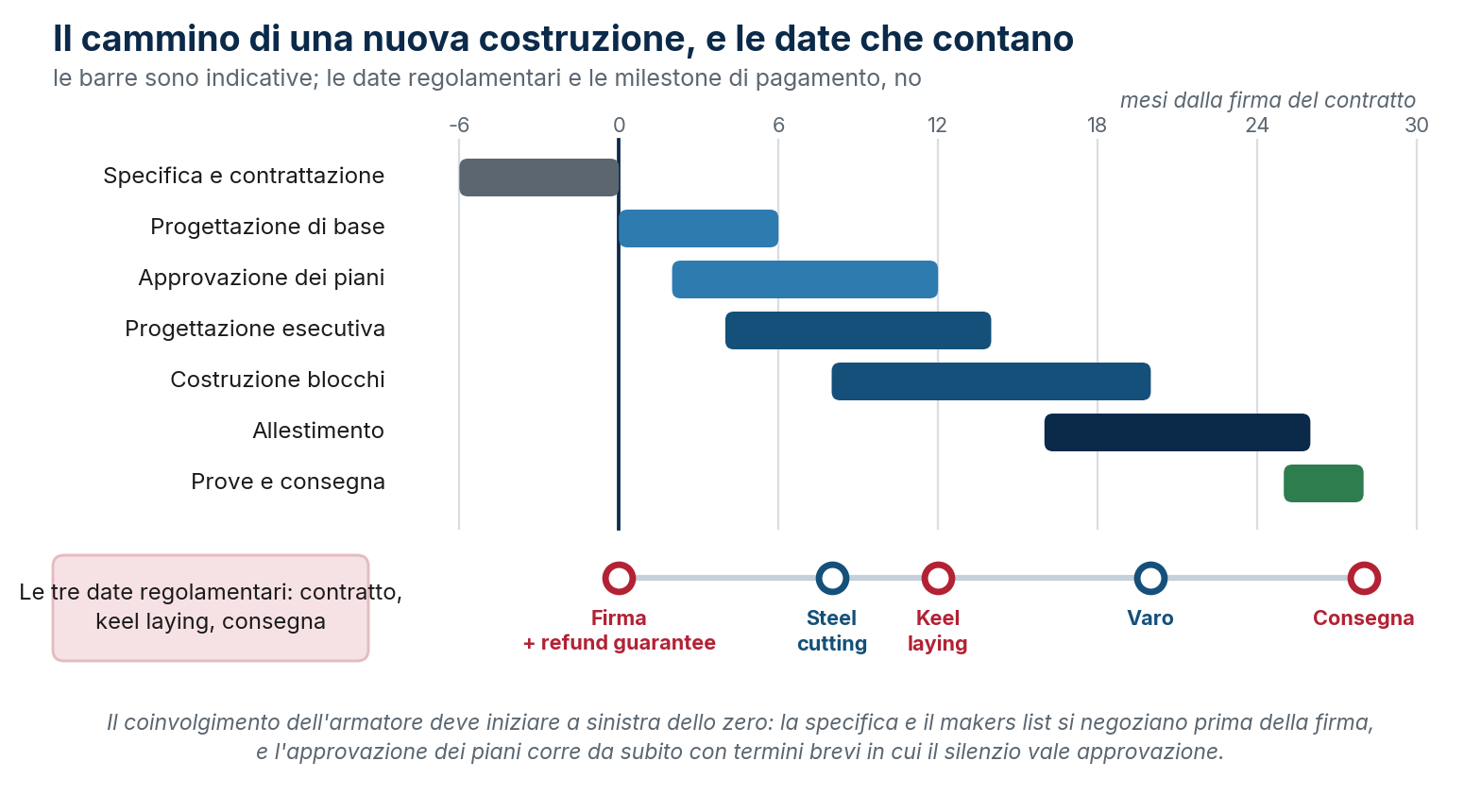

Un progetto di nuova costruzione attraversa fasi distinte, dalla definizione delle specifiche alla consegna finale, ciascuna con proprie criticità e proprio grado di coinvolgimento del futuro armatore.

| Fase | Contenuto essenziale |
|---|---|
| Specifiche e contrattazione | Definizione dei requisiti tecnici e commerciali; negoziazione del contratto di costruzione |
| Progettazione | Sviluppo del progetto di base e poi esecutivo, con approvazione della classe |
| Costruzione | Taglio lamiera, assemblaggio blocchi, varo, allestimento impianti |
| Prove e consegna | Sea trials, verifica finale, consegna della nave all'armatore |
Il coinvolgimento del futuro armatore, tramite il proprio site team, dovrebbe iniziare ben prima del taglio della lamiera: le decisioni prese in fase di progettazione esecutiva sono le più difficili e costose da modificare una volta iniziata la costruzione fisica.

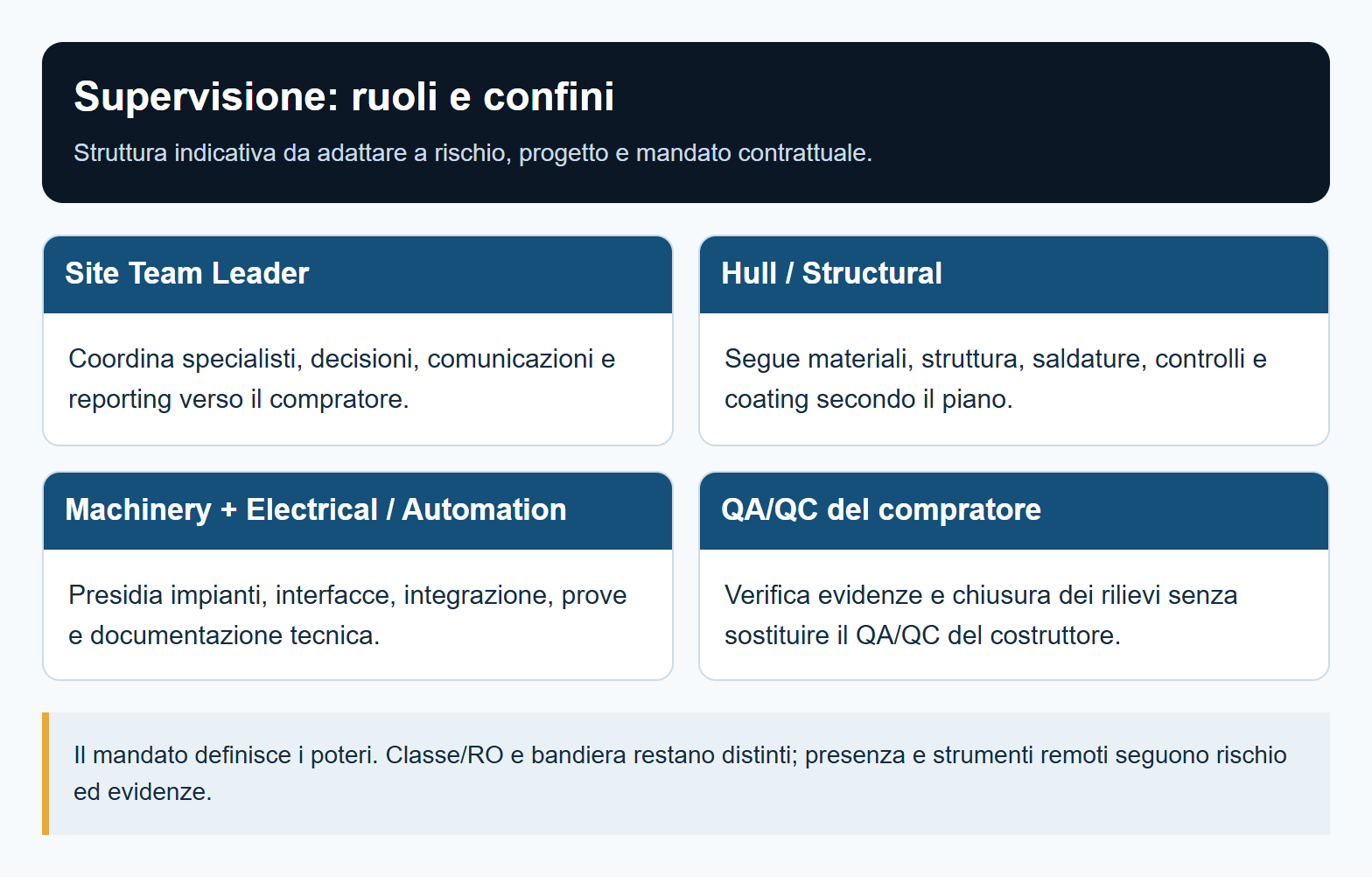

Obiettivo del moduloDefinire una struttura di supervisione coerente con rischi, fasi e mandato contrattuale, mantenendo separati compratore, costruttore, classe/RO e bandiera.
Il site team rappresenta il compratore entro mandato e poteri definiti dal contratto. Commenti, accettazioni o mancate contestazioni non trasferiscono automaticamente la responsabilità del costruttore per design, materiali e costruzione. Il team non esercita funzioni di classe né poteri statutari della bandiera.
La supervisione combina presenza nei punti critici, riesame documentale, record tracciabili e, quando accettati e adeguati al rischio, strumenti remoti. Il remoto amplia la copertura ma non sostituisce accesso, prova o giudizio sul posto quando necessari.
Per un incarico separato di supervisione, SUPERMAN 2025 è il formulario BIMCO corrente; va letto nella versione effettivamente sottoscritta.

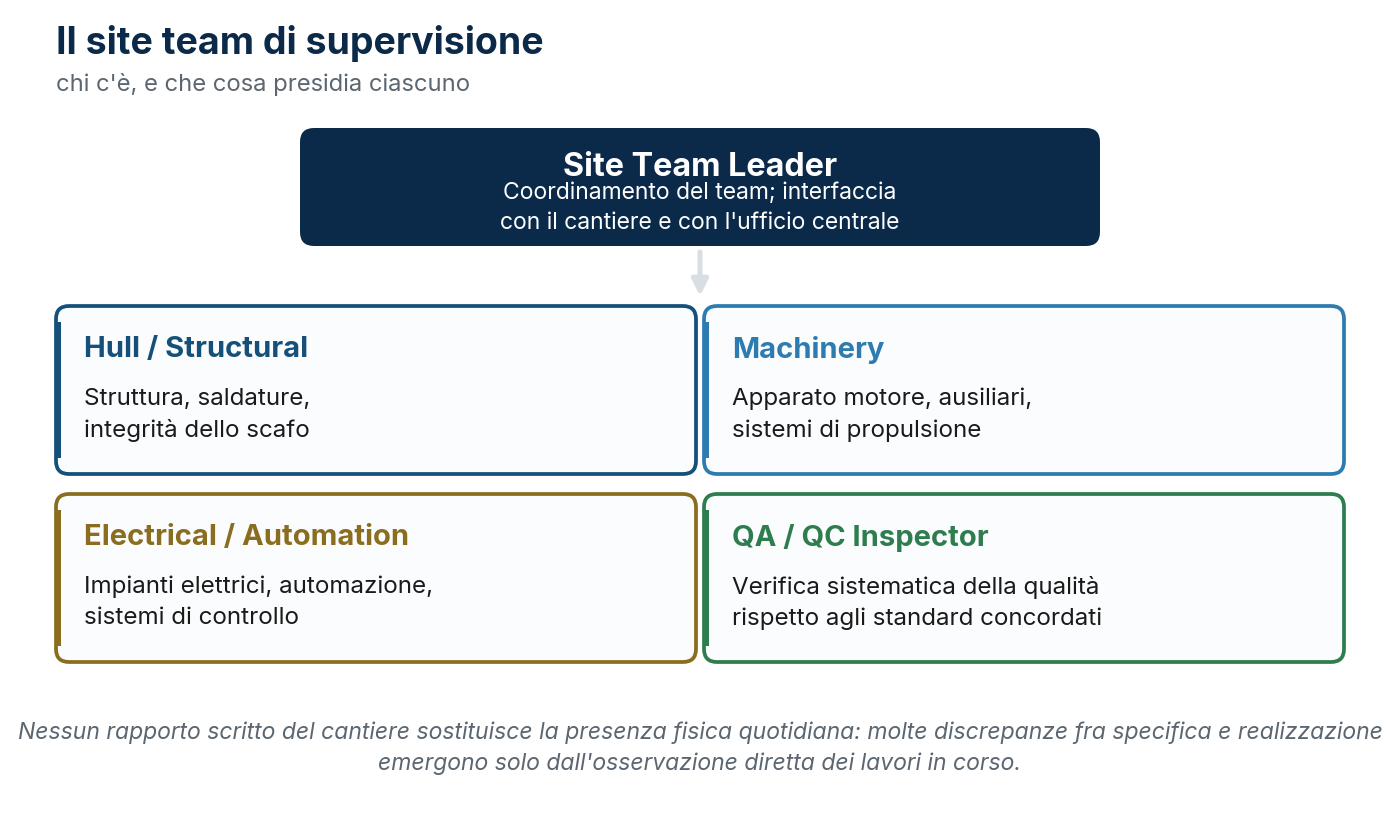

Il site team è il gruppo di supervisori inviati dall'armatore presso il cantiere per verificare, per l'intera durata della costruzione, che la nave venga realizzata in conformità alla specifica contrattuale e agli standard di qualità attesi.

| Ruolo | Area di responsabilità |
|---|---|
| Site Team Leader | Coordinamento generale del team e interfaccia principale con il cantiere e con l'ufficio centrale |
| Hull/Structural Supervisor | Struttura, saldature, integrità dello scafo |
| Machinery Supervisor | Apparato motore, impianti ausiliari, sistemi di propulsione |
| Electrical/Automation Supervisor | Impianti elettrici, automazione, sistemi di controllo |
| QA/QC Inspector | Verifica sistematica della qualità di esecuzione rispetto agli standard concordati |
Obiettivo del moduloTradurre requisiti operativi, normativi e commerciali in una specifica misurabile, tracciabile e coerente con contratto, class notation e criteri di accettazione.
La specifica tecnica definisce la nave da costruire insieme ai documenti incorporati nel contratto. Stabilire la gerarchia fra contratto, specifica, piano generale, disegni, maker list e class notation; i requisiti obbligatori applicabili non possono essere eliminati da un accordo commerciale.
Ogni requisito deve essere verificabile: prestazione richiesta, condizioni operative, metodo di prova, tolleranza, responsabile della verifica e conseguenze dello scostamento. Evitare espressioni come «adeguato» senza un criterio condiviso. Per esempio, una velocità garantita richiede dislocamento, potenza, condizioni ambientali e metodo di correzione definiti.
Una specifica ambigua può generare interpretazioni e controversie: non assegna automaticamente ragione a una parte. Registrare chiarimenti, revisioni e approvazioni; verificare compatibilità, manutenzione, ricambi, accessibilità e interfacce tra sistemi prima di congelare il progetto.

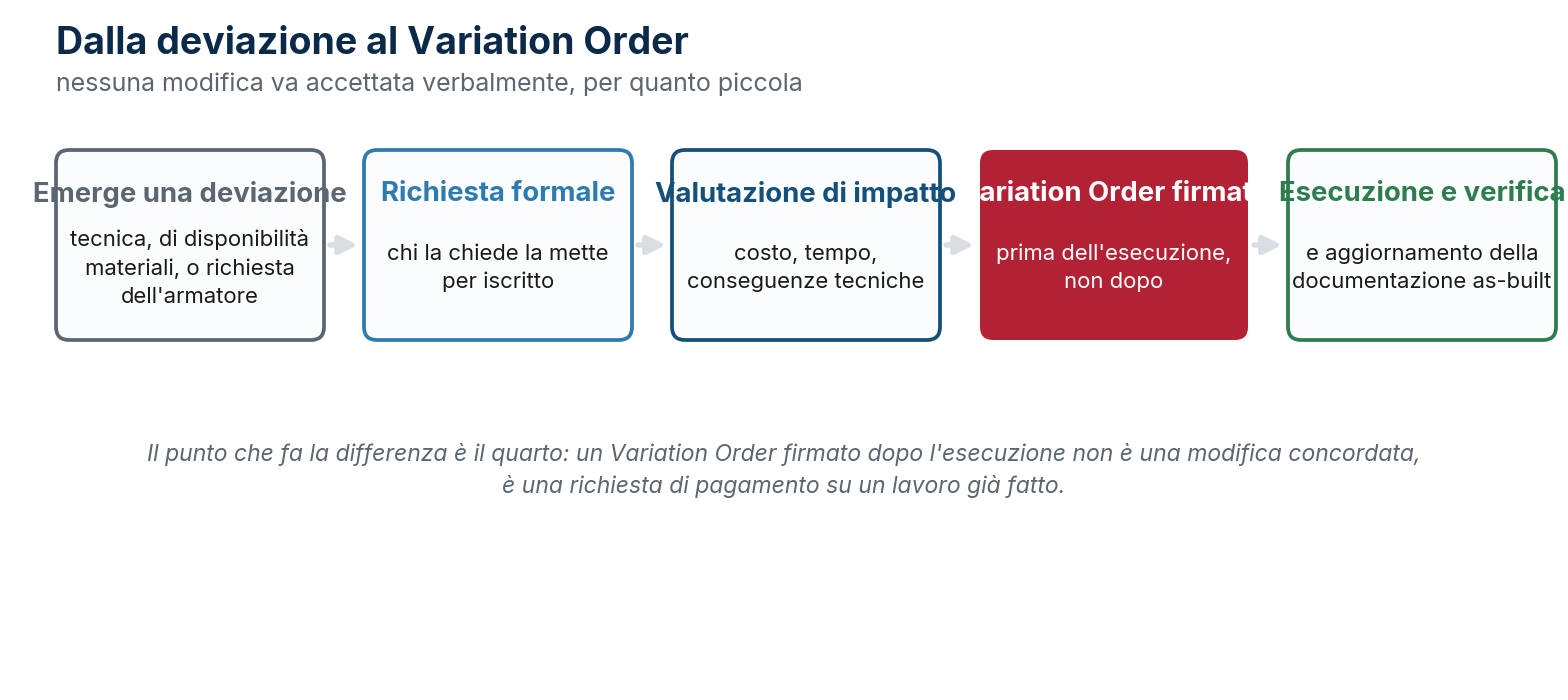

Obiettivo del moduloClassificare e governare variazioni, sostituzioni, non conformità e cambi di regola preservando autorità, tracciabilità e conseguenze su costo, tempo e garanzia.

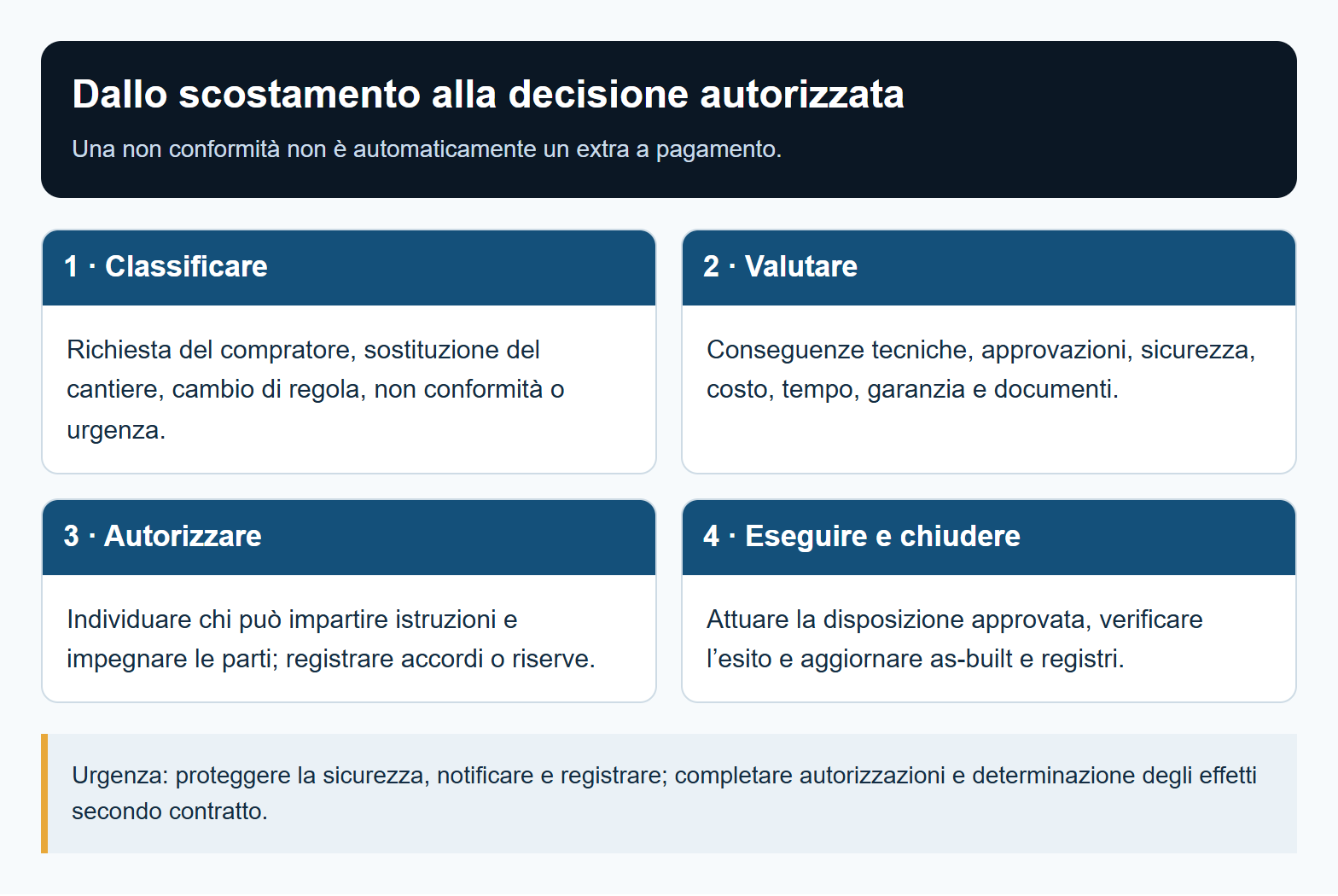

Ogni scostamento va classificato: richiesta del compratore, proposta o sostituzione del costruttore, non conformità, cambio di regola, necessità tecnica o misura urgente. La classificazione determina autorità, approvazioni e trattamento di prezzo, tempo, garanzie e documentazione as-built.
L'istruzione scritta e l'accordo o la riserva degli effetti precedono l'implementazione quando contratto e circostanze lo consentono. Un'urgenza può anticipare il VO definitivo, non eliminare notifica, record, mitigazione e successiva determinazione. Una richiesta del site team non è da sola un Variation Order autorizzato.
Durante la costruzione emergono quasi sempre situazioni che richiedono di discostarsi dalla specifica originale, per ragioni tecniche, di disponibilità di materiali o di richieste aggiuntive dell'armatore. Gestire questo processo con rigore è essenziale per il controllo di costi e tempi.

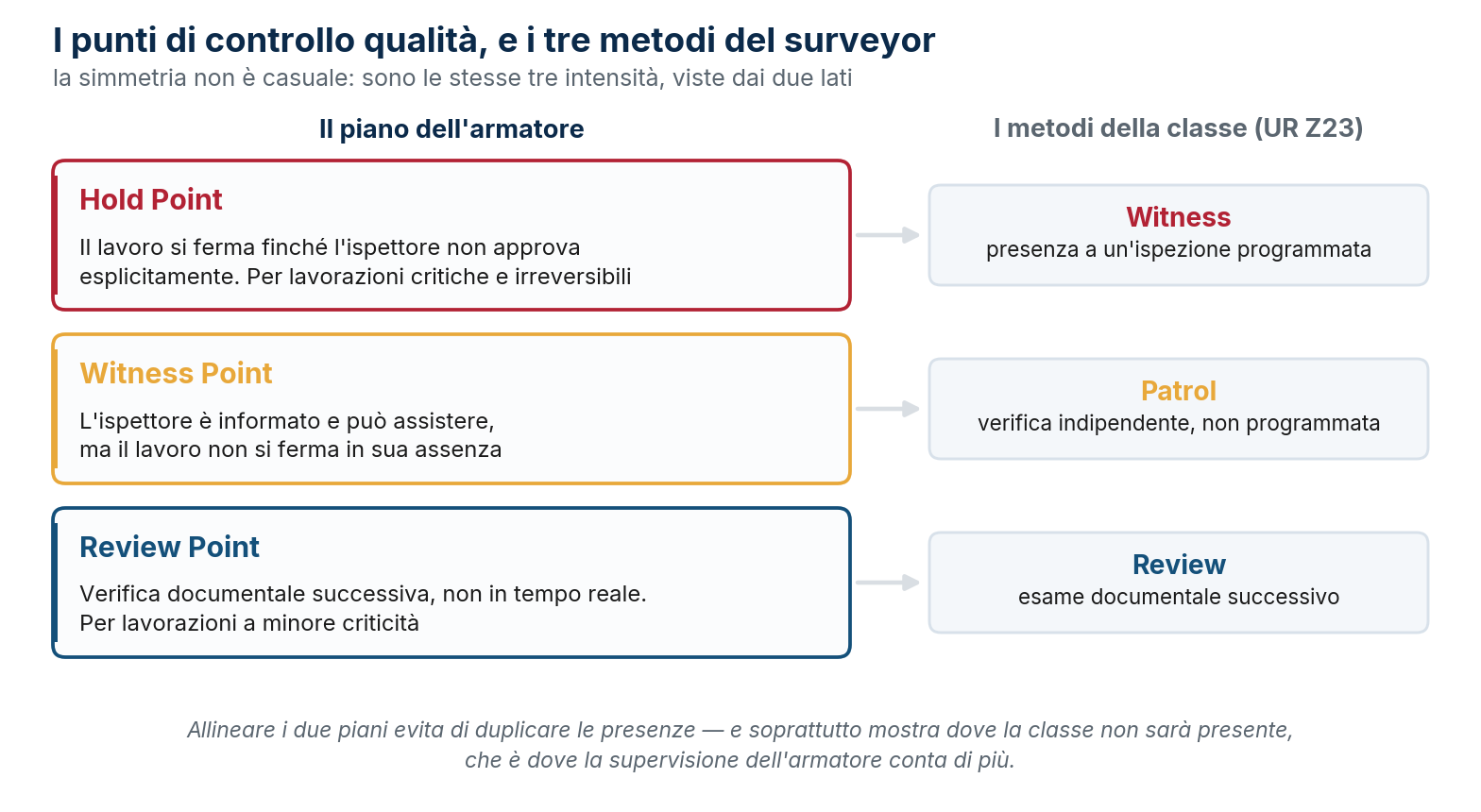

Obiettivo del moduloCostruire un piano di controllo che coordini QA/QC del costruttore, ITP del compratore e survey di classe senza confonderne finalità e poteri.

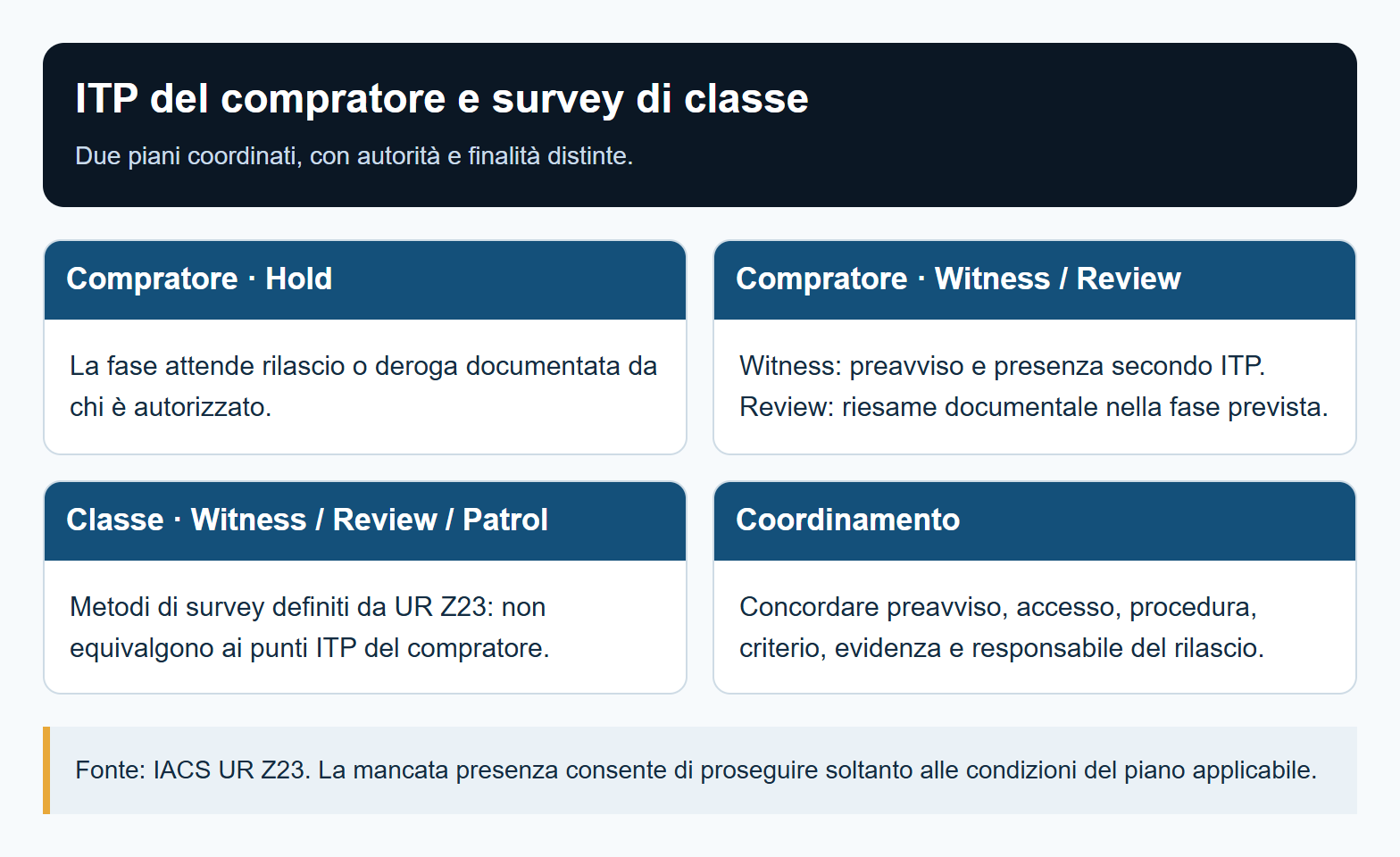

Il Quality Plan del costruttore, l’Inspection and Test Plan (ITP) del compratore e il survey plan della classe devono essere coordinati. Restano distinti finalità, autorità e criteri di accettazione. Hold, Witness e Review dell’ITP non corrispondono voce per voce a Witness, Review e Patrol della classe previsti dalla UR Z23.
| Punto ITP | Regola da definire |
|---|---|
| Hold | La fase non prosegue senza il rilascio o la deroga documentata dell’autorità indicata nel piano. |
| Witness | Preavviso e possibilità di assistere; procedere in assenza è consentito solo alle condizioni stabilite nell’ITP, dopo il preavviso richiesto. |
| Review | Riesame documentale nel momento previsto dal piano, anche prima dell’esecuzione; non implica automaticamente una lavorazione poco critica. |
Per ogni controllo registrare revisione del disegno, procedura, criterio, preavviso, partecipanti, risultati e rilascio. Una non conformità richiede identificazione, contenimento, disposizione autorizzata, eventuale riparazione o rilavorazione e verifica di chiusura. Un’accettazione commerciale non autorizza deroghe a requisiti statutari o di classe.

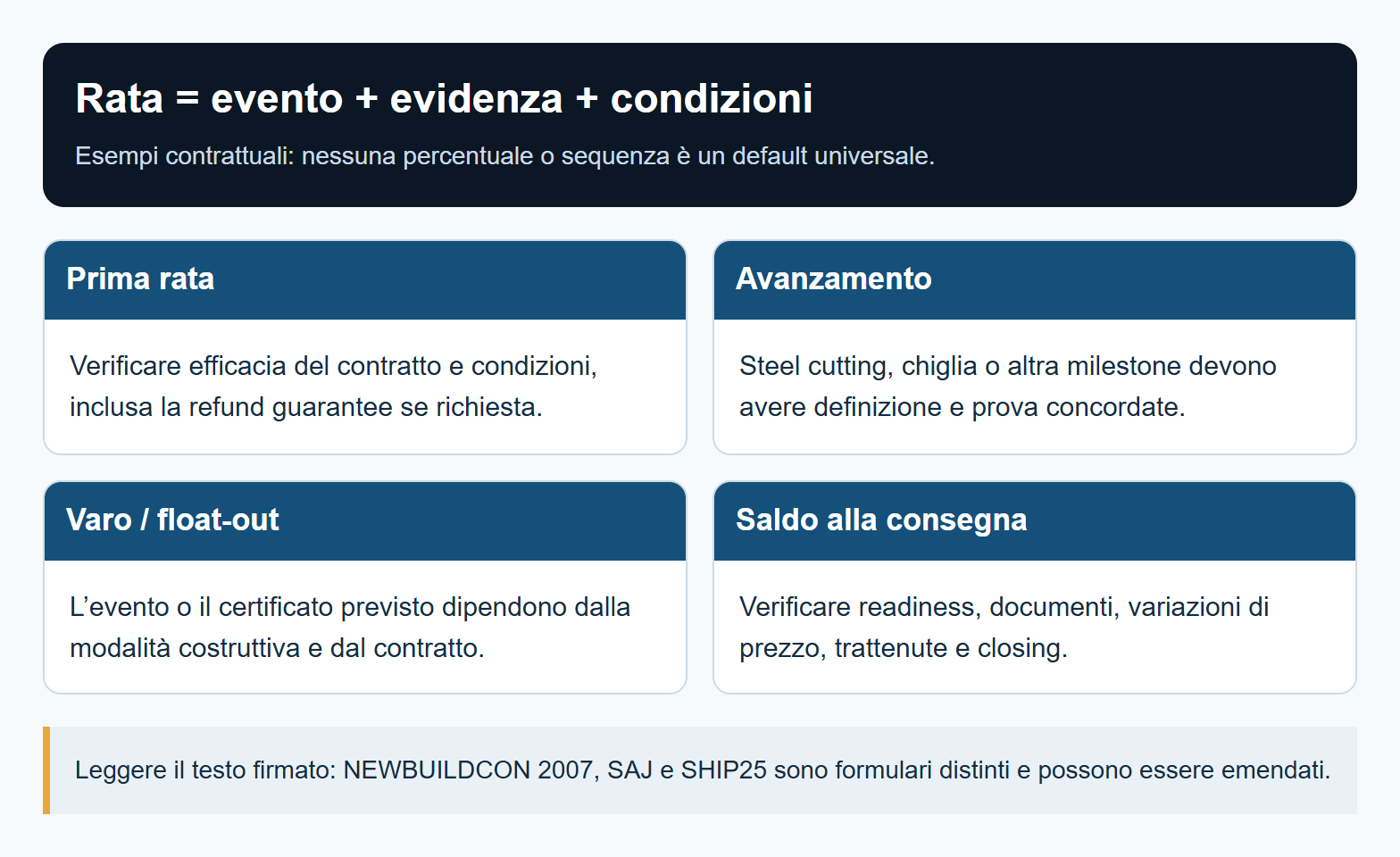

Obiettivo del moduloLeggere milestone e pagamenti nel contratto effettivo, collegando ogni rata a prova, condizioni sospensive e security applicabile.
Il contratto collega prezzo e rate a eventi, documenti e condizioni concordati. NEWBUILDCON 2007, SAJ Form e SHIP25 (versione 2026) sono basi alternative, normalmente emendate; SUPERMAN 2025 riguarda invece un distinto incarico di supervisione. Non esistono percentuali universali: anche numero, ordine e prova delle milestone si leggono nel testo firmato.

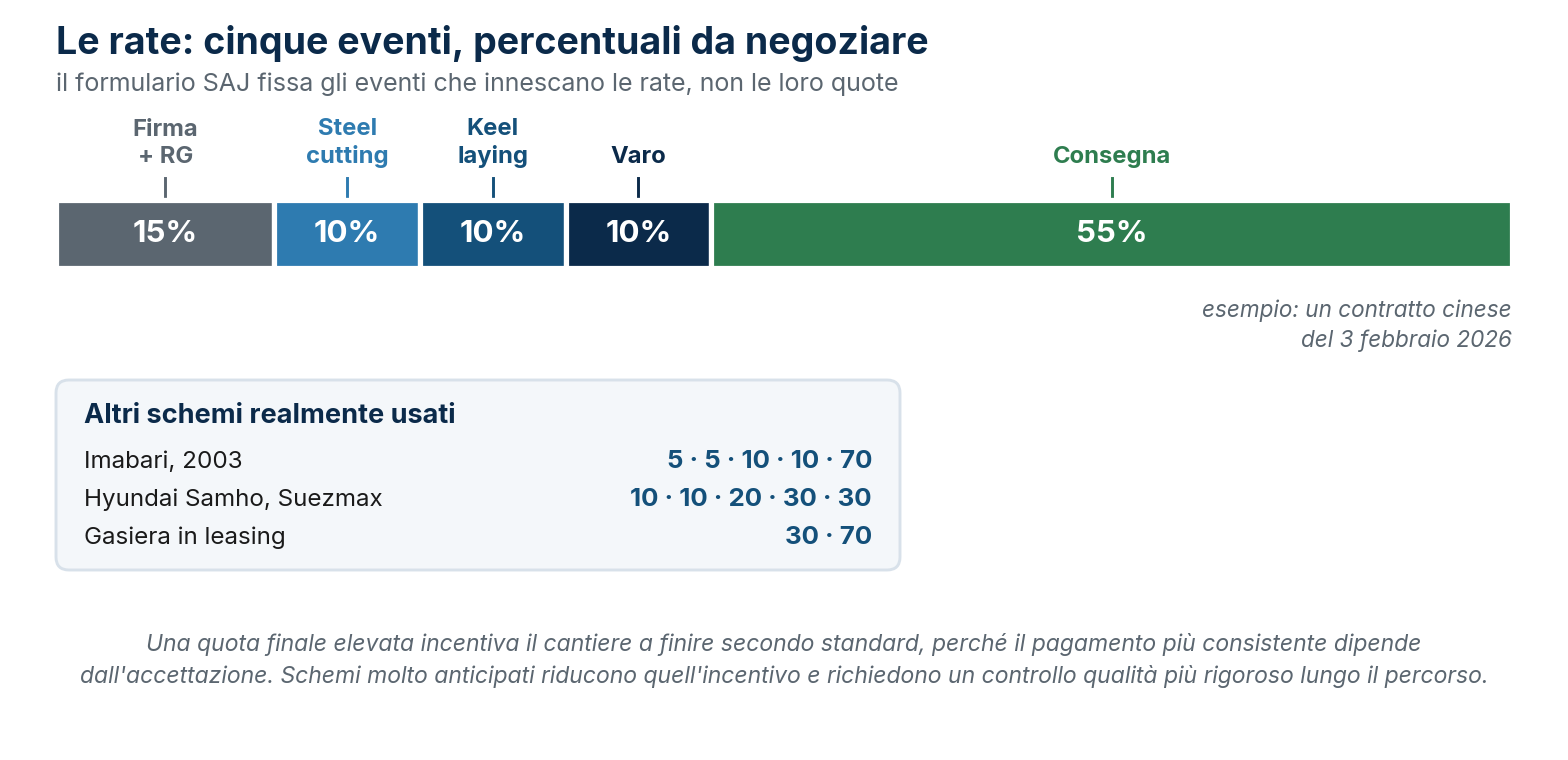

| Evento esemplificativo | Evidenza e condizione da verificare |
|---|---|
| Efficacia del contratto / prima rata | Condizioni sospensive, eventuale ricezione di una refund guarantee conforme e documenti richiesti. |
| Steel cutting | Definizione contrattuale dell’evento, identificazione della nave e attestazione prevista. |
| Keel laying | Evento di avanzamento definito dal contratto; verificare separatamente l’eventuale trigger normativo. |
| Varo / float-out | Modalità costruttiva e certificazione dell’avanzamento concordate; non sono eventi identici in ogni cantiere. |
| Consegna | Readiness, documenti, eventuali trattenute, regolazione finale del prezzo e condizioni del closing. |
Una disposizione che menziona «keel laid or at a similar stage of construction» distingue la posa effettiva della chiglia dallo stadio equivalente. In SOLAS II-1/1.2 lo stadio equivalente combina costruzione identificabile con una nave specifica e assemblaggio iniziato per almeno 50 t o l’1% della massa stimata del materiale strutturale, se inferiore. La soglia non invalida una chiglia effettivamente posata; altri capitoli possono usare definizioni o numeri di paragrafo diversi.
Prima di pagare una rata, verificare che la prova richiesta esista e che garanzie, scadenze e importi restino coerenti. Un certificato di avanzamento non dimostra da solo la conformità completa della nave e non sostituisce una garanzia di rimborso.

Obiettivo del moduloIndividuare come garanzie, ritardo, forniture, variazioni e rimedi interagiscono nel testo firmato, evitando di trasferire default da un formulario all'altro.
Il controllo contrattuale richiede una matrice di obblighi, notifiche, scadenze, evidenze e autorità. Il nome del formulario non descrive gli emendamenti negoziati. Legge applicabile, sede e procedura di arbitrato, eventuale determinazione peritale e relativi termini devono essere identificati nel contratto; non sono universali.
La refund guarantee disciplina il rimborso nei casi previsti dal suo testo. Verificare emittente, beneficiario, importo, valuta, efficacia, scadenza, formalità della domanda, eventuali condizioni e rapporto con controversie o arbitrato. Non tutte le garanzie sono autonome o pagabili a prima richiesta; non è corretto dedurne termini uniformi dalla nazionalità della banca.
La proprietà della nave in costruzione, l’eventuale iscrizione, il rischio e le altre garanzie dipendono da contratto e legge. A ogni variazione o proroga, controllare se occorrano consenso del garante o estensione della garanzia, prima della scadenza. La protezione può includere anche altre security: valutarle nel loro insieme.

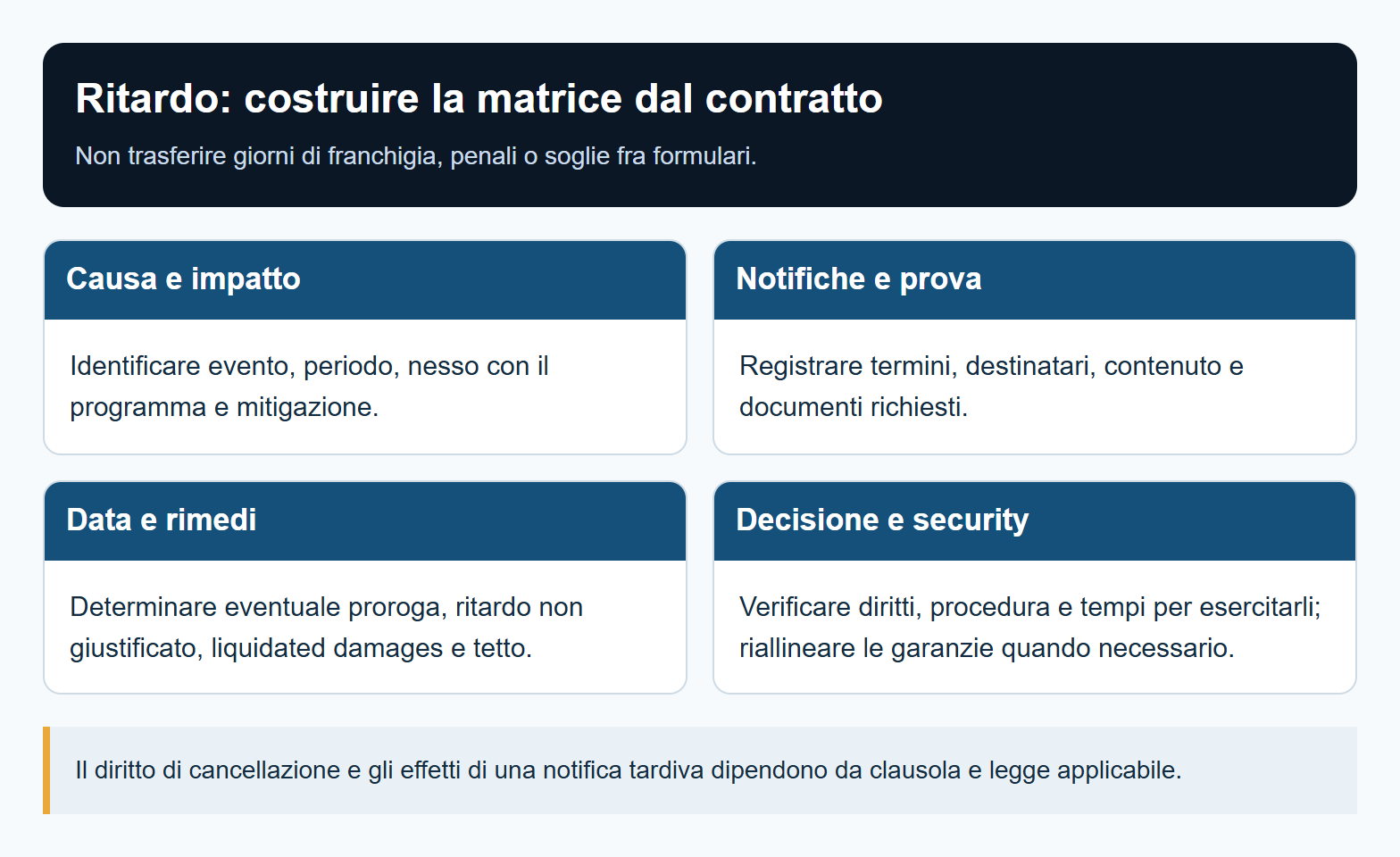

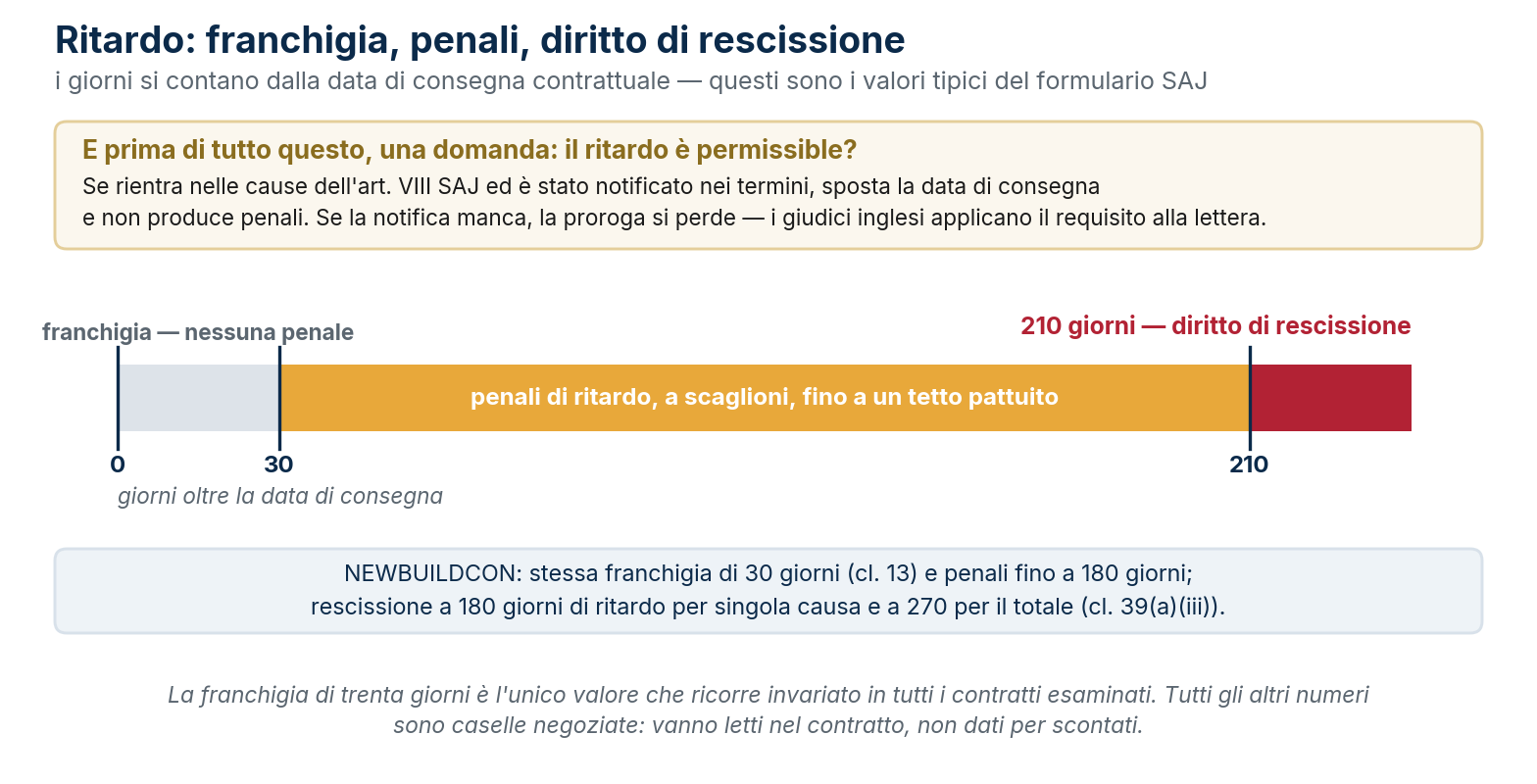

Distinguere ritardo giustificabile secondo contratto, impatto sulla data di consegna e ritardo non giustificato. Documentare causa, durata, nesso con il programma, mitigazione e notifiche. Franchigia, liquidated damages, tetto e diritto di cancellazione sono eventuali meccanismi contrattuali, con soglie e procedure proprie. Il superamento di una soglia non rende ogni cancellazione automaticamente valida.
Gli effetti di un preavviso tardivo e della prevention principle dipendono da clausola e legge applicabile. Il site team preserva fatti e documenti e coinvolge chi ha autorità contrattuale: non presume «nessuna notifica, nessuna proroga» per ogni accordo.
La maker list identifica fornitori accettabili nei limiti concordati; specifica, prestazioni garantite e approvazioni sono ulteriori strumenti di controllo. Per le buyer’s supplies assegnare progetto, acquisto, trasporto, custodia, installazione, integrazione, prove, garanzia e rischio di ritardo. Un ritardo del compratore può generare proroga o costi solo secondo le condizioni applicabili e l’impatto dimostrato, non automaticamente in ogni contratto.

Obiettivo del moduloDistinguere classificazione, attività statutarie delegate e accettazione contrattuale, usando correttamente certificati, survey e approvazioni.
La società di classificazione verifica le proprie regole. Quando autorizzata come Recognized Organization svolge le specifiche verifiche statutarie delegate. Le due funzioni possono coincidere nella stessa visita, ma restano giuridicamente distinte.
Il certificato di classe non è un certificato statutario e la presenza della classe alle sea trials non approva ogni garanzia commerciale. Il compratore verifica le garanzie secondo specifica, protocollo e contratto.
Programmare le approvazioni dei piani prima delle lavorazioni cui si riferiscono; coordinare survey su materiali, costruzione, integrazione e prove secondo il campo della classe e le deleghe statutarie. Tenere un registro di commenti, revisioni, condizioni e chiusure. Il rilascio di un certificato non elimina automaticamente riserve contrattuali del compratore.

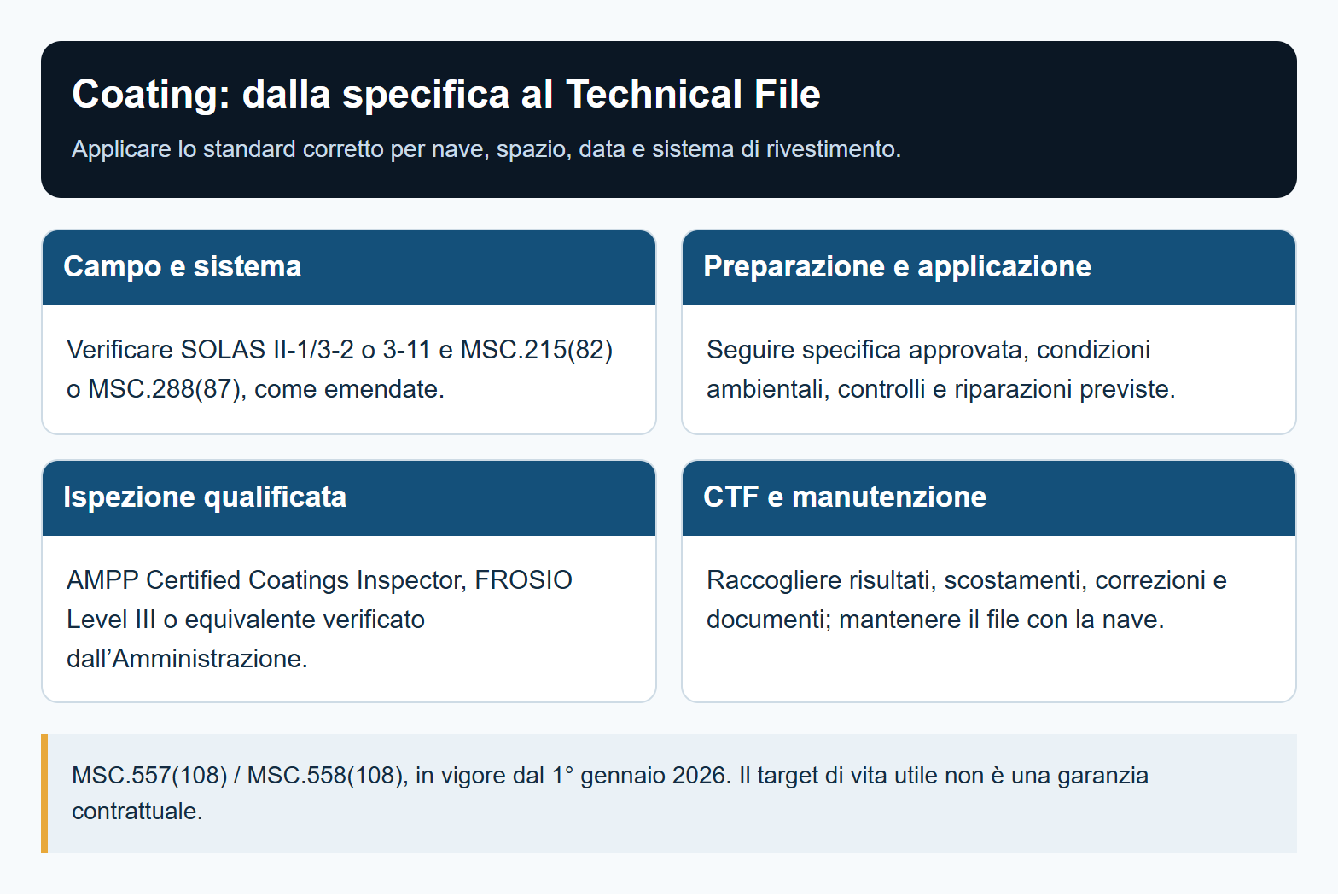

Obiettivo del moduloApplicare GBS, PSPC, UR Z23 e standard di qualità nel loro esatto campo, costruendo evidenze verificabili fino alla consegna.
SOLAS II-1/3-10 riguarda petroliere e portarinfuse di almeno 150 m nel campo definito dalla regola, comprese le esclusioni per ore carrier e combination carrier. I trigger sono contratto dal 1° luglio 2016; in assenza di contratto, chiglia o stadio equivalente dal 1° luglio 2017; oppure consegna dal 1° luglio 2020. Il limite «in assenza di contratto» non va omesso.
I Goal-based Standards fissano obiettivi strutturali verificati attraverso regole riconosciute conformi al sistema IMO. Lo Ship Construction File (SCF) documenta come siano attuati nel progetto e nella costruzione: deve essere fornito alla consegna e mantenuto aggiornato per la vita della nave, con informazioni disponibili secondo SOLAS II-1/3-10 e MSC.1/Circ.1343. Il processo IMO comprende verifiche successive, non soltanto l’esito storico del 2016.
| Riferimento | Campo da verificare |
|---|---|
| MSC.215(82), SOLAS II-1/3-2 | Cisterne dedicate di zavorra di acqua di mare delle navi di almeno 500 GT e doppi fianchi delle portarinfuse di almeno 150 m: contratto dal 1° luglio 2008; in assenza, chiglia dal 1° gennaio 2009; oppure consegna dal 1° luglio 2012. |
| MSC.288(87), SOLAS II-1/3-11 | Cisterne di carico di petroliere per greggio di almeno 5.000 DWT: contratto dal 1° gennaio 2013; in assenza, chiglia dal 1° luglio 2013; oppure consegna dal 1° gennaio 2016. Verificare eventuali mezzi alternativi ammessi dalla regola. |
| MSC.244(83) | Raccomandazioni per spazi vuoti di portarinfuse e petroliere: non sono un obbligo PSPC universale. |

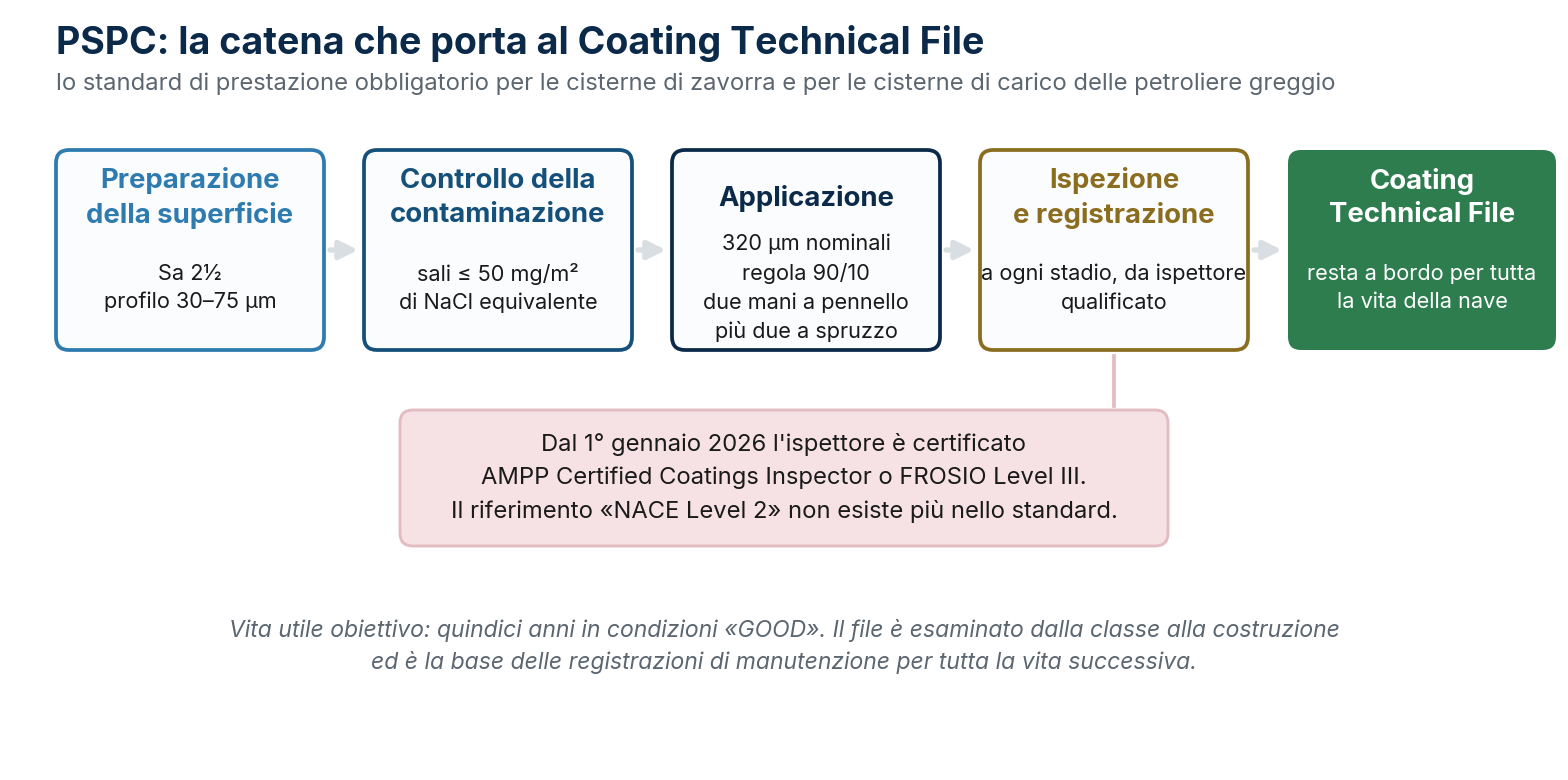

Nel sistema epossidico della MSC.215(82), lo spessore secco nominale è 320 μm con regola 90/10: almeno il 90% delle misure raggiunge il nominale e nessuna scende sotto il 90% del nominale. La vita utile di 15 anni in condizioni GOOD è un obiettivo di progetto, non una garanzia contrattuale. Preparazione, sali, condizioni ambientali, stripe coats, applicazione e riparazioni devono seguire lo standard applicabile e il sistema approvato, incluse le eccezioni previste; non si trasferisce ogni valore a tutti i coating.
Il Coating Technical File raccoglie specifiche, evidenze applicative, ispezioni e manutenzione; resta con la nave. MSC.557(108) e MSC.558(108), in vigore dal 1° gennaio 2026, indicano AMPP Certified Coatings Inspector, FROSIO Inspector Level III o equivalente verificato dall’Amministrazione. L’aggiornamento del nome non dimostra da solo l’invalidità di una qualifica precedente: verificarne riconoscimento ed equivalenza.
IACS UR Z23 stabilisce requisiti di survey per la nuova costruzione nel suo campo. La Recommendation 47 è uno standard di qualità distinto; si applica come accettato o richiamato dalle regole e dal progetto. Concordare piano di survey, fasi critiche, procedure di saldatura, qualifiche, controlli non distruttivi e tenuta. Estensione dei controlli e accettazione delle alternative dipendono dai requisiti applicabili: non ogni saldatura richiede una radiografia né il solo survey sostituisce il QA/QC del costruttore.

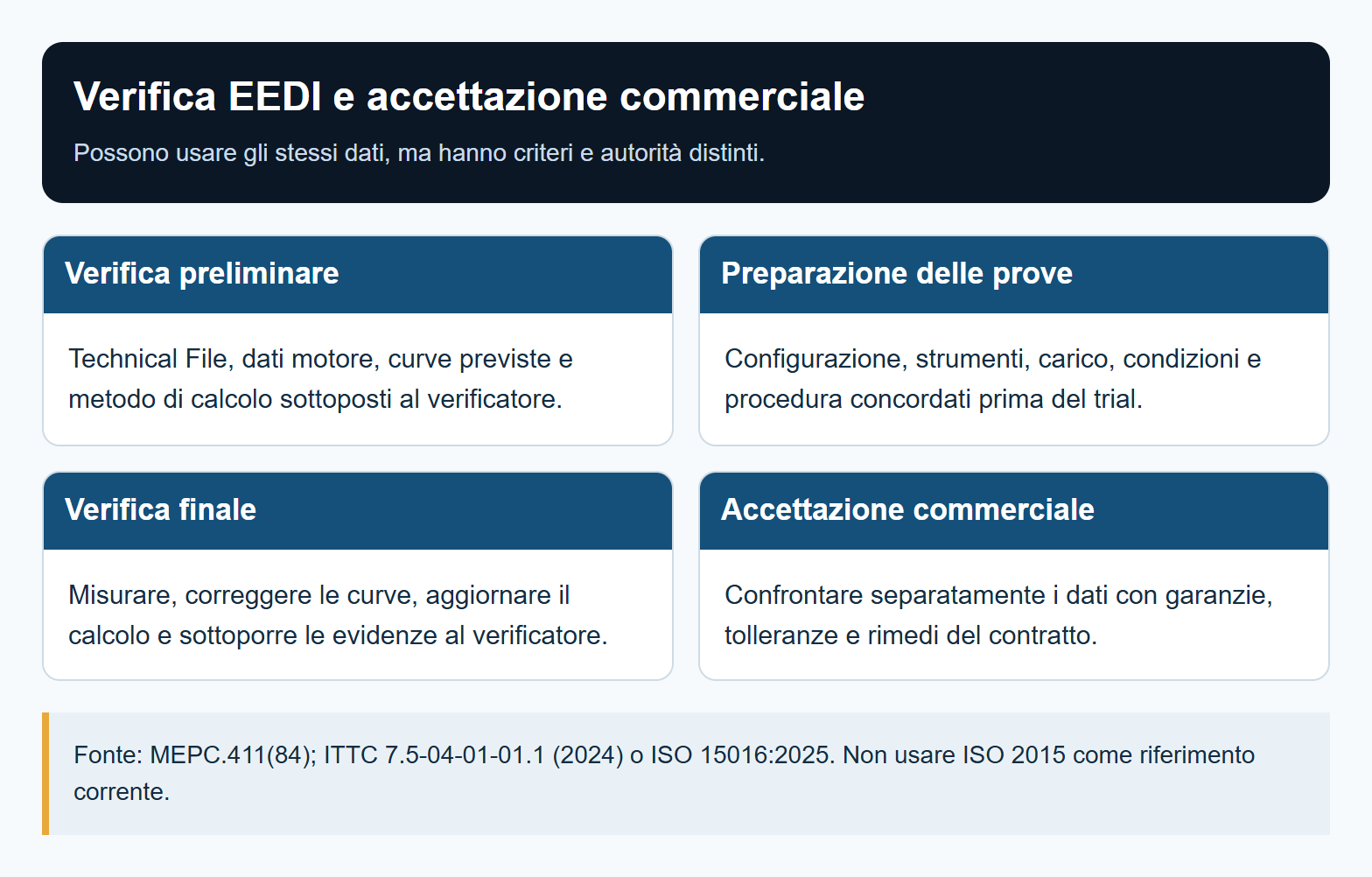

Obiettivo del moduloPianificare prove ripetibili e distinguere risultati contrattuali, class/statutory trials e final EEDI verification secondo le fonti 2026.
Le prove devono essere pianificate prima dell’esecuzione: programma approvato, strumenti calibrati, configurazione della nave, condizioni di carico e ambientali, gestione della sicurezza, criteri di interruzione e ripetizione, correzioni e registrazione dei dati. Distinguere FAT in fabbrica, prove in porto, prove in mare e verifiche di integrazione; non tutte le prestazioni si misurano nello stesso momento.
Velocità, consumo, portata e capacità si verificano rispetto alle definizioni del contratto. Il consumo specifico del motore sul banco prova non equivale al consumo giornaliero dell’intera nave. Tolleranze, liquidated damages, tetti, ripetizione delle prove, sostituzione e possibile cancellazione dipendono dalle clausole: non esiste una scala a tre gradini valida per ogni garanzia. Conservare dati grezzi, condizioni, correzioni e riserve del compratore.

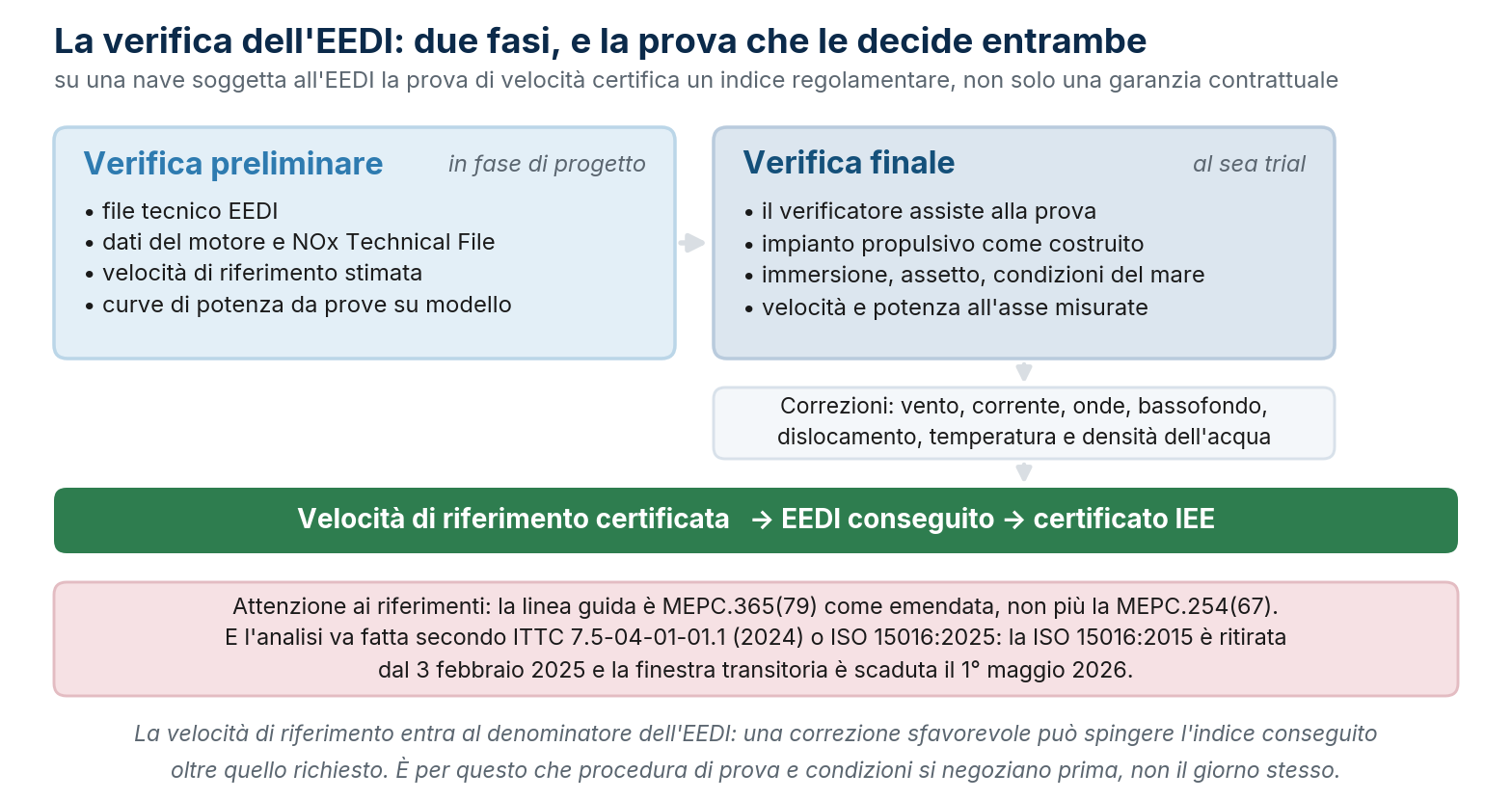

Per le navi soggette, MEPC.411(84) è la guida 2026 per survey e certificazione EEDI. La verifica preliminare esamina Technical File, dati dei motori e curve previste; quella finale usa prove e configurazione effettiva, aggiorna curve e calcolo e richiede l’accettazione del verificatore. La guida richiama ITTC 7.5-04-01-01.1 (2024) o ISO 15016:2025 per misurazione e analisi; ISO 15016:2015 è citata solo con il termine transitorio del 1° maggio 2026.
La verifica EEDI e l’accettazione delle prestazioni commerciali possono usare gli stessi dati, ma hanno autorità, condizioni e risultati distinti. Una prova contrattuale accettata non dimostra automaticamente la conformità EEDI.
MSC.137(76) contiene standard raccomandati alle Amministrazioni per le navi costruite dal 1° gennaio 2004: lunghezza almeno 100 m e chimichiere/gasiere indipendentemente dalla lunghezza; gli high-speed craft sono esclusi. Verificare l’attuazione applicabile e i casi di modifiche. L è la lunghezza fra le perpendicolari; V è in m/s nel rapporto L/V. Le prove si riferiscono alle condizioni dello standard, non a qualunque carico o stato del mare.
| Prova | Criterio |
|---|---|
| Evoluzione con 35° di timone o massimo ammesso alla velocità di prova | Avanzo ≤ 4,5 L e diametro tattico ≤ 5 L |
| Capacità di accostata iniziale | Con 10° di barra, non più di 2,5 L percorsi quando la prua è cambiata di 10° |
| Zig-zag 10°/10° | Primo sorpasso ≤ 10° se L/V < 10 s, ≤ 20° se L/V ≥ 30 s, con valori intermedi interpolati; secondo sorpasso ≤ 25° e ≤ 40° agli stessi estremi |
| Zig-zag 20°/20° | Primo sorpasso ≤ 25° |
| Arresto, tutto indietro | Track reach ≤ 15 L; l'Amministrazione può concedere fino a 20 L per navi di grande dislocamento |

Obiettivo del moduloPreparare una delivery readiness matrix che colleghi condizioni contrattuali, documenti, certificati, titolo, finanziamento, registrazione e inventari applicabili.
La delivery readiness matrix deve collegare ogni condizione di consegna a responsabile, prova, scadenza e stato. Accettazione tecnica, conformità statutaria, pagamento e trasferimento del titolo non sono sinonimi. Protocollo, proprietà, rischio e possesso seguono contratto, legge e struttura dell’operazione: non passano necessariamente tutti alla firma di un solo documento.
| Gruppo documentale | Verifica richiesta |
|---|---|
| Protocol of Delivery and Acceptance | Accettazione, riserve, momento ed effetti concordati; coerenza con closing e pagamenti. |
| Builder’s Certificate / Bill of Sale | Documenti di titolo e forma richiesta dal registro e dalla legge; non entrambi obbligatori in ogni operazione. |
| Dichiarazioni su vincoli e registrazione | Assenza di gravami, eventuale cancellazione o non registrazione e ulteriori evidenze richieste da registro/finanziatori. |
| Certificati di classe e statutari | Documenti pertinenti, validità, condizioni e limitazioni; accettabilità di eventuali provvisori verificata con autorità competenti. |
| Prove, inventari e documentazione tecnica | Rapporti di prova, manuali, as-built, ricambi, dotazioni, configurazioni e accessi consegnati in modo controllato. |
| SCF, CTF e IHM applicabili | File completi, verificati secondo il relativo regime e trasferiti con responsabilità di aggiornamento. |
Per le navi nel campo della Hong Kong Convention, in vigore dal 26 giugno 2025, l’IHM Part I è specifico della nave, verificato e accompagnato dalla certificazione prevista: una generica dichiarazione del cantiere non basta. Il Regolamento UE 1257/2013 è un regime distinto da verificare per bandiera e attività.
Le punch list possono contenere rilievi di diversa gravità. Accettare eventuali lavori minori residui soltanto se consentito, identificando responsabile, termine, metodo di chiusura e protezioni contrattuali. Le carenze che impediscono sicurezza, certificazione o condizioni essenziali di consegna non diventano accettabili per il solo inserimento in una lista. Trasferire a bordo procedure, familiarizzazione e supporto per l’avvio dell’esercizio.
Obiettivo del moduloGestire difetti e warranty claims secondo definizioni, termini, notice, evidenze, rimedi e maker warranties del contratto modificato.
La garanzia segue il contratto modificato: verificare durata, inizio, definizione di difetto, eventuali estensioni dopo riparazione, notifiche, rimedi, luogo di intervento, costi ed esclusioni. Design, materiali e workmanship possono avere trattamenti diversi; non si esclude il design in astratto e non si assume una durata universale di dodici mesi.
Aprire un registro dei difetti con data di scoperta, sistema interessato, sintomi, impatto, dati e fotografie, misure di sicurezza e comunicazioni inviate. Notificare nei modi e termini contrattuali appena il problema è identificabile; aggiornare le evidenze senza attendere la scadenza finale. Conservare componenti e dati quando necessari, evitando interventi che compromettano la sicurezza o la possibilità di accertamento.
Distinguere difetto costruttivo, usura, manutenzione e uso improprio sulla base dell’indagine, senza anticipare l’attribuzione. Coordinare garanzie del cantiere e dei maker, responsabilità di integrazione, riparazioni urgenti e approvazioni. Il guarantee engineer, se previsto o richiesto secondo contratto, assiste nel trattamento dei difetti entro il mandato: permanenza, status e costi si leggono nelle clausole effettive.
Il passaggio dal site team all’ufficio tecnico e all’equipaggio deve comprendere difetti aperti, scadenze, contatti e diritti riservati. Chiudere il claim solo dopo evidenza della soluzione e verifica funzionale; registrare anche costi e lezioni apprese.
Obiettivo del moduloSeparare requisiti vigenti, atti adottati ma futuri e proposte ancora negoziate, traducendoli in decisioni di specifica con data di riferimento.
Il Net-Zero Framework IMO resta in negoziazione: ISWG-GHG 22 (1–4 settembre 2026) ha proseguito l’esame delle proposte, senza adozione. Le ipotesi su costi e date future devono essere scenari dichiarati, mentre EEDI, EEXI, CII e regimi regionali continuano ad applicarsi nel rispettivo campo. Una nave ordinata oggi può essere interessata da regole future secondo i trigger che verranno adottati.
MEPC.407(84) prevede l’entrata in vigore degli emendamenti il 1° settembre 2027, subordinata all’accettazione MARPOL. Il limite SOx/PM nell’area opera dal 1° settembre 2028 per l’esenzione iniziale di dodici mesi della regola 14.7. Per NOx Tier III, leggere invece la regola 13 modificata: contratto dal 1° gennaio 2027; in assenza di contratto, chiglia/stadio equivalente dal 1° luglio 2027; oppure consegna dal 1° gennaio 2031. Questi sono trigger di costruzione, non tre date di attivazione dell’area. Verificare motori nel campo, eccezioni e operazione nell’ECA dopo l’entrata in vigore.
Per navi nel campo IGF, il gas naturale ha disposizioni prescrittive nella Parte A-1. Per altre soluzioni definire con la bandiera il percorso applicabile, comprese le disposizioni generali IGF, l’alternative design quando richiesto e le guidance specifiche: MSC.1/Circ.1621 per alcoli e guidance IMO per ammoniaca e idrogeno, con sviluppi approvati a MSC 111. Non confondere il combustibile usato con il trasporto come carico, per cui può rilevare l’IGC Code.
HAZID e HAZOP sostengono la valutazione del rischio, ma non sostituiscono l’approvazione o l’intera dimostrazione di equivalenza. La specifica deve assegnare analisi, interfacce, prove, ventilazione, rilevamento, arresto di emergenza, manutenzione e formazione. Non trattare una data prevista per future regole come una scadenza già obbligatoria.
La cyber resilience va progettata dall’inizio: verificare IACS E26/E27 Rev.1 per navi nel campo contrattualizzate dal 1° luglio 2024, oltre a requisiti di bandiera e gestione del rischio nell’SMS. Inventario, accessi dei fornitori, integrazione IT/OT, prove, backup e documentazione di consegna devono avere responsabili definiti.
Obiettivo del moduloIntegrare governance, applicabilità, controllo tecnico, amministrazione contrattuale ed evidenze in un sistema decisionale utilizzabile dall'avvio alla garanzia.
La governance del progetto deve collegare requisito, autorità, responsabile, evidenza, scadenza e impatto. Technical acceptance, class/statutory approval e commercial acceptance non sono sinonimi; il close-out trasferisce anche rischi aperti, lessons learned e responsabilità verso esercizio e garanzia.
Un progetto di newbuilding di successo integra competenza tecnica, rigore contrattuale e gestione della relazione con il cantiere in un equilibrio che va costruito fin dall'inizio del progetto.
Esempio applicativo: il cantiere propone una pompa diversa dalla maker list per evitare un ritardo. Il site team registra la proposta e verifica prestazioni, interfacce, ricambi, garanzia e approvazioni richieste. La sostituzione può essere tecnicamente accettabile senza essere ancora autorizzata commercialmente. Il responsabile delegato concorda o riserva gli effetti su prezzo e tempo; dopo l’istruzione si aggiornano disegni, prove e inventari. Se la pompa non soddisfa la specifica, la non conformità non diventa automaticamente un extra a carico del compratore.
Un site team eccessivamente conflittuale rischia di deteriorare la collaborazione necessaria a risolvere efficacemente i problemi che inevitabilmente emergono in un progetto complesso. L'equilibrio giusto è tra fermezza sugli standard e collaborazione costruttiva nella risoluzione dei problemi.
Dalla Mistake Library di SuperbaKnowledge, filtrata sugli argomenti trattati in questo corso. Questa vista seleziona e ordina contenuti pubblicati in SuperbaKnowledge; non li modifica né li sostituisce. La scheda collegata resta la versione di riferimento e i testi ufficiali restano autorevoli.
| Argomento | Errore | Conseguenza tipica | Scheda |
|---|---|---|---|
| Coating e PSPC (Performance Standard for Protective Coatings) | Applicazione del coating in condizioni ambientali fuori specifica (umidità eccessiva, temperatura non idonea) | Adesione del coating compromessa, guasto prematuro | Vedi scheda |
| Termine | Definizione |
|---|---|
| Delivery | Consegna della nave all'armatore |
| Hold Point | Punto di controllo che sospende il lavoro fino ad approvazione |
| Keel laying | Evento di costruzione che può costituire un trigger regolamentare quando la disposizione applicabile lo utilizza; va distinto dallo stadio equivalente definito dalla regola. |
| Launching | Varo della nave |
| Punch list | Elenco dei rilievi e lavori da chiudere, classificati per gravità e responsabilità |
| Sea trials | Prove in mare per la verifica delle prestazioni |
| Site team | Team di supervisione dell'armatore presso il cantiere |
| Steel cutting | Taglio della prima lamiera, inizio fisico della costruzione |
| Variation Order (VO) | Documento che formalizza una modifica alla specifica contrattuale |
| ITP | Inspection and Test Plan |
| RO | Recognized Organization |
| GBS | Goal-based Standards |
| SCF | Ship Construction File |
| CTF | Coating Technical File |
| IHM | Inventory of Hazardous Materials |
| FAT | Factory Acceptance Test |
| NCR | Non-Conformity Report |
| EEDI | Energy Efficiency Design Index |
Fonti e riferimenti della revisione del 15 settembre 2026. Per applicare una clausola commerciale serve il contratto effettivamente sottoscritto, comprensivo degli emendamenti; i formulari citati non costituiscono termini universali.
Questo corso è materiale didattico a scopo formativo e non costituisce certificazione professionale né titolo abilitante. Leggi le avvertenze complete.
